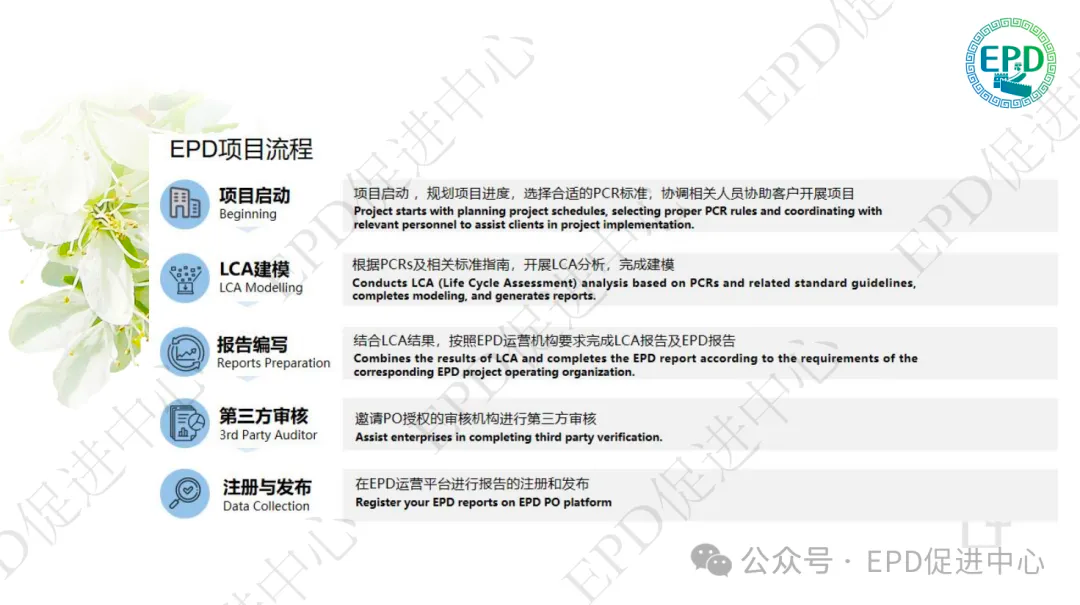

EPD项目管理计划系列直播的收官之战,这场直播可不只是简单收尾,而是像串珍珠一样,把前三场的核心知识点来了个完美串联。毕竟 EPD 项目管理计划可不是纸上谈兵,每一个流程节点都藏着从真实项目里踩过的坑、趟过的河总结出的经验,懂的都懂,这含金量可不是一般的高。

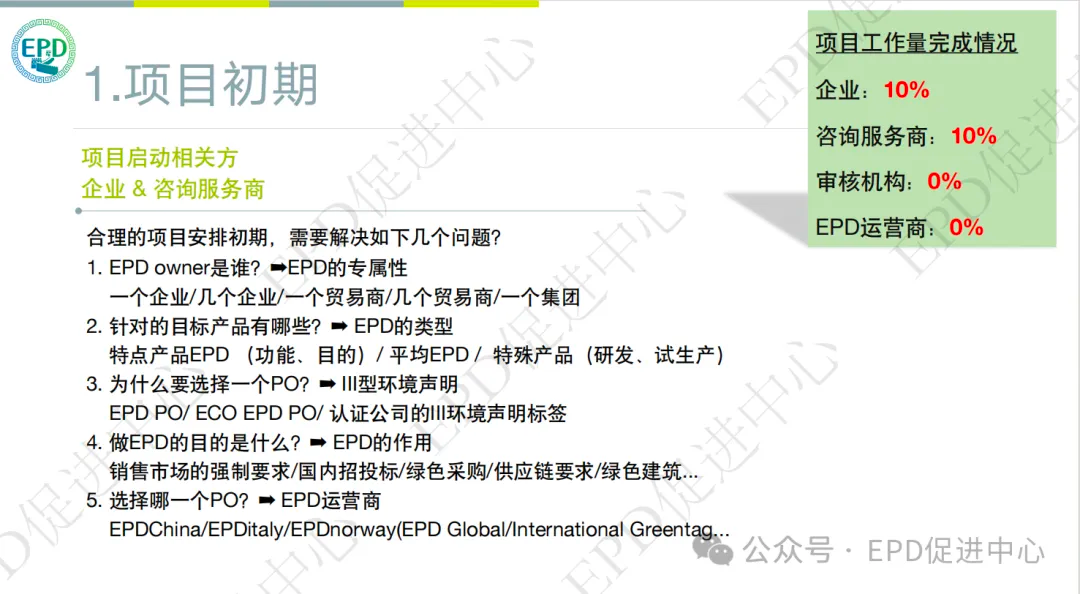

项目启动:明确责任主体是首要前提

作为项目的“地基工程”,启动阶段需重点解决 5个关键问题:确定EPD owner(声明主体)、划分产品类型、选择适宜的PO(产品类别规则)、明确数据边界及制定项目时间表。

LCA建模与报告编制:数据精准性决定声明质量
LCA(生命周期评估)建模是EPD的技术核心,需基于ISO 14040/44标准,量化产品从原材料获取、生产、运输到废弃处置的环境负荷。此阶段需确保 数据来源真实可追溯(如工厂实测数据优先于行业平均值),并采用与PO对应的计算方法。报告编制则需严格遵循PCR(产品类别规则)要求,完整呈现LCA结果、数据假设及验证过程,避免因“信息不全”影响审核进度。

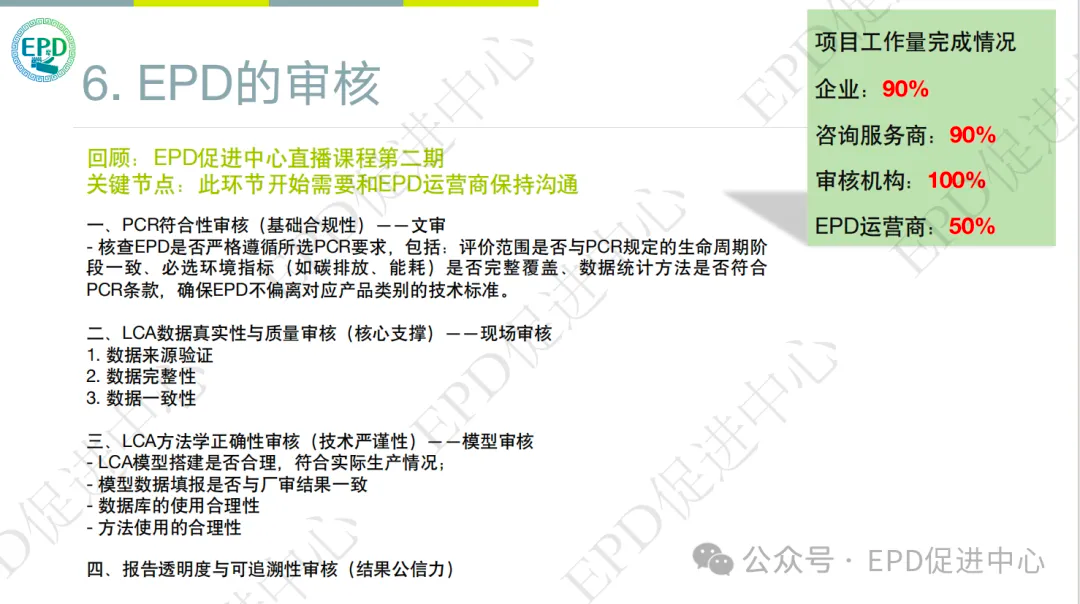

审核:独立性是2025年新规核心要求

第三方审核是EPD公信力的保障,2025年9月起实施的新规明确要求:咨询机构与审核机构必须完全独立,禁止“一条龙服务”。这意味着企业需提前筛选具备资质的审核机构,避免因合作机构不符合新规导致审核失效。审核重点包括LCA数据逻辑性、PCR符合性及声明主体权责清晰度,建议提前进行内部预审,降低官方审核驳回风险。

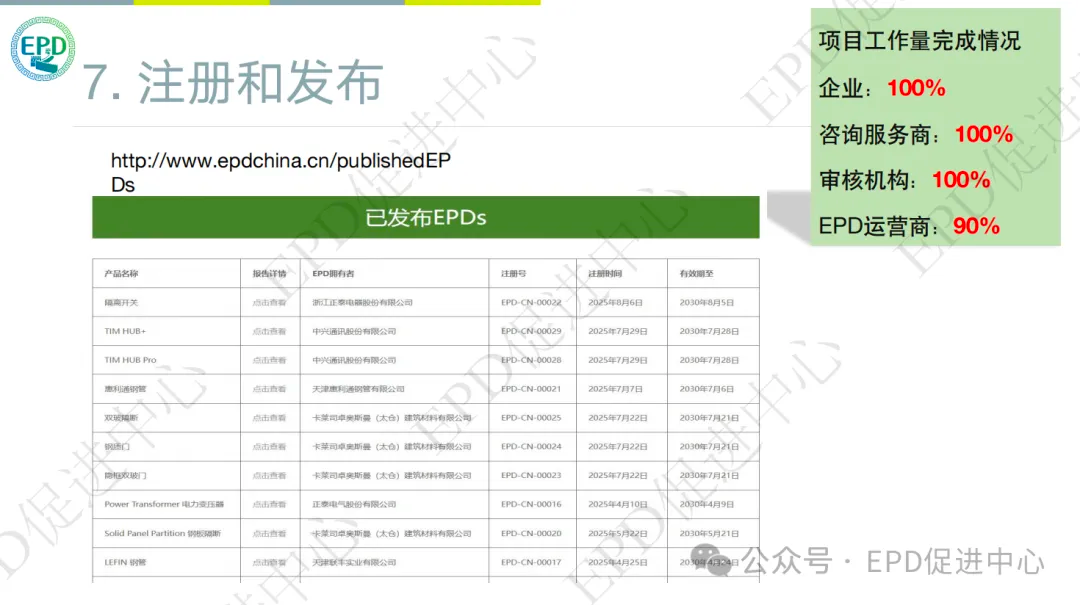

注册发布:合规性与传播性的平衡
